Fotobudowa
Każdego miesiąca dokumentujemy postęp prac na budowie „Białych Tarasów”.
Poniżej Fotobudowy zamieszczone są wizualizacje.

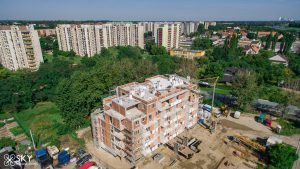

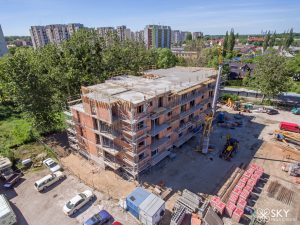

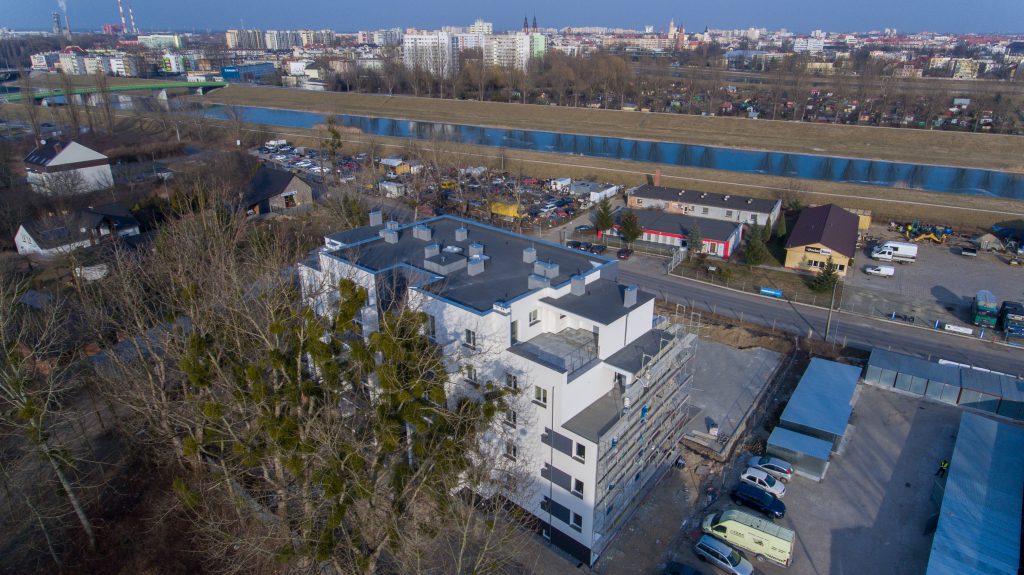

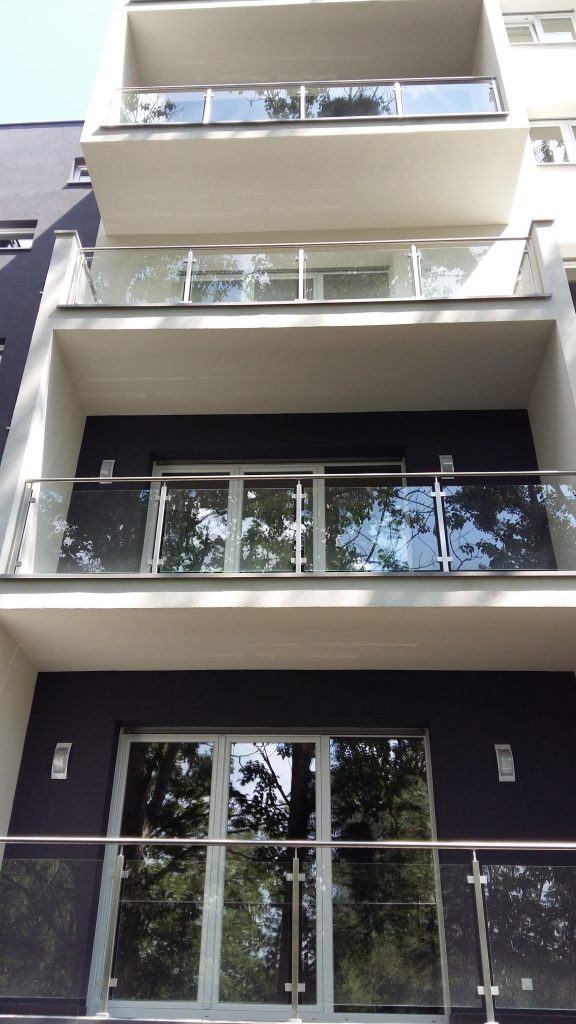

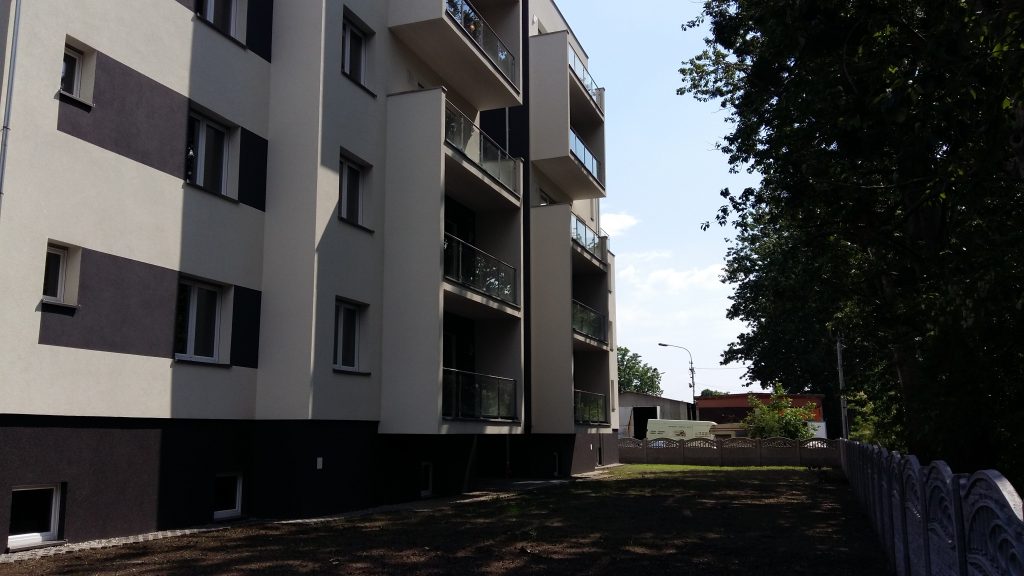

Czerwiec 2018 – zagospodarowanie terenów zielonych, wszystkie lokale sprzedane, budynek w trakcie zasiedlenia

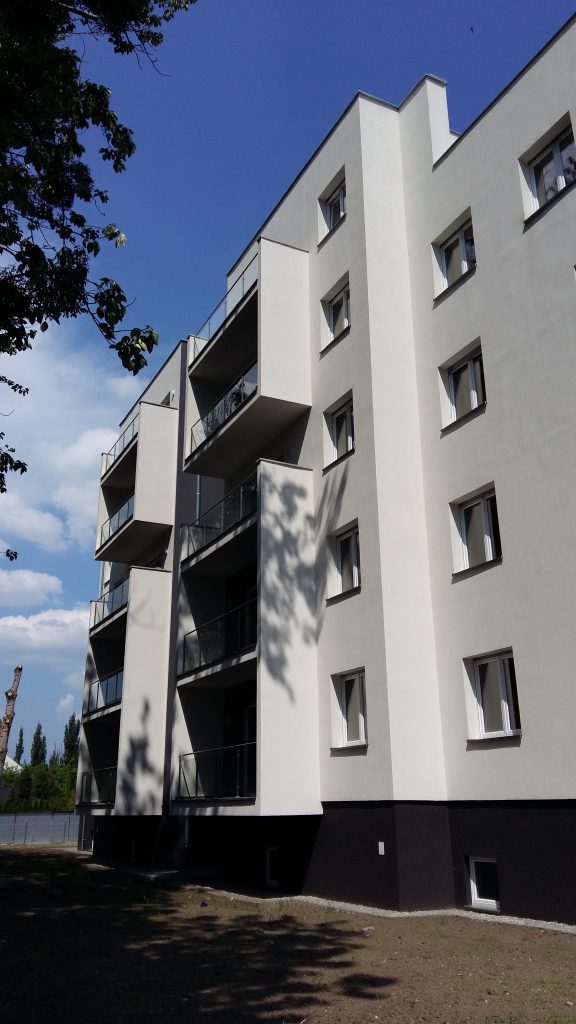

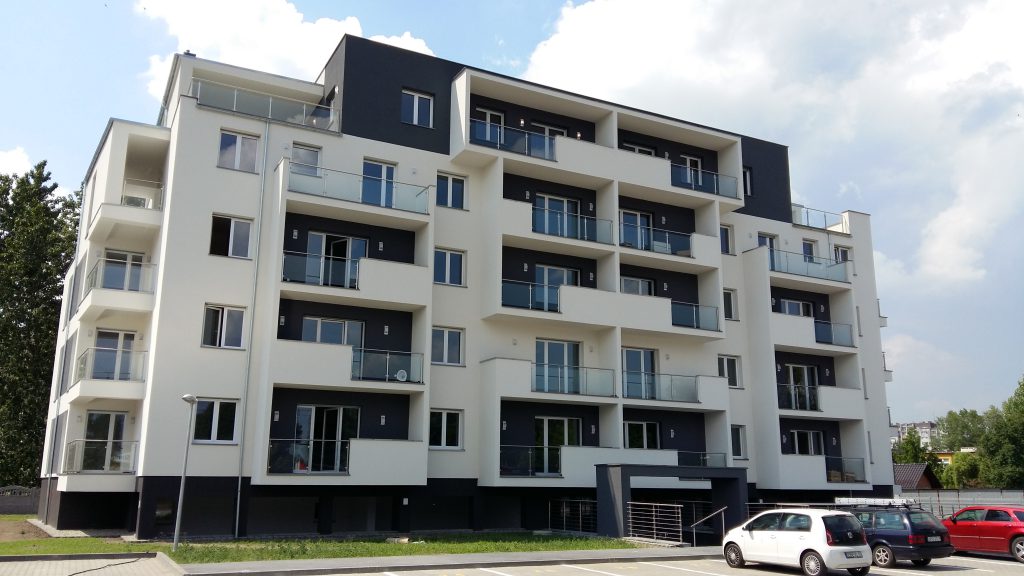

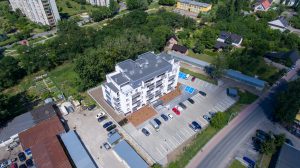

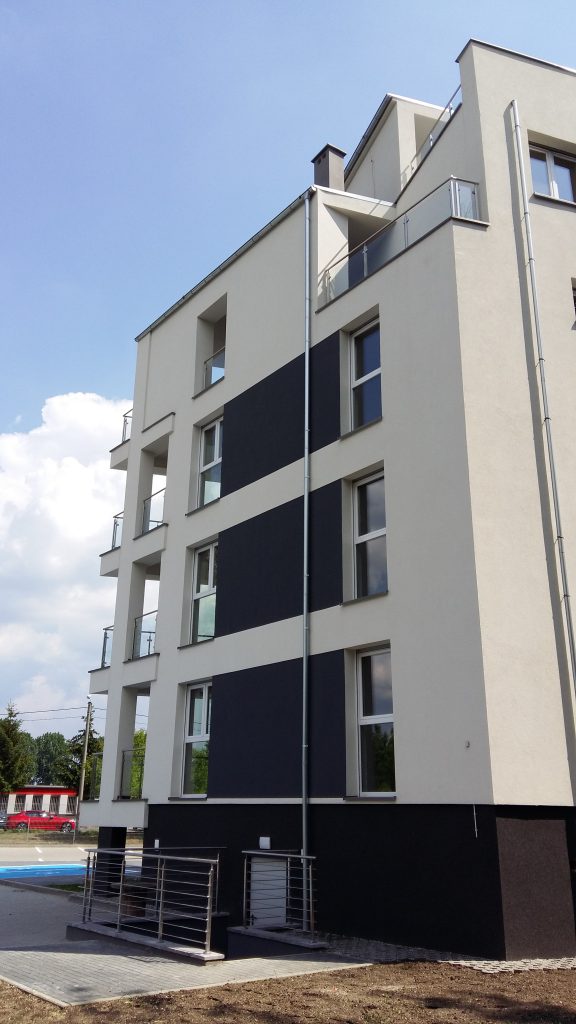

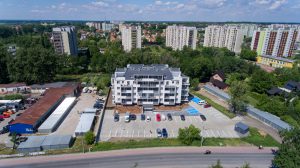

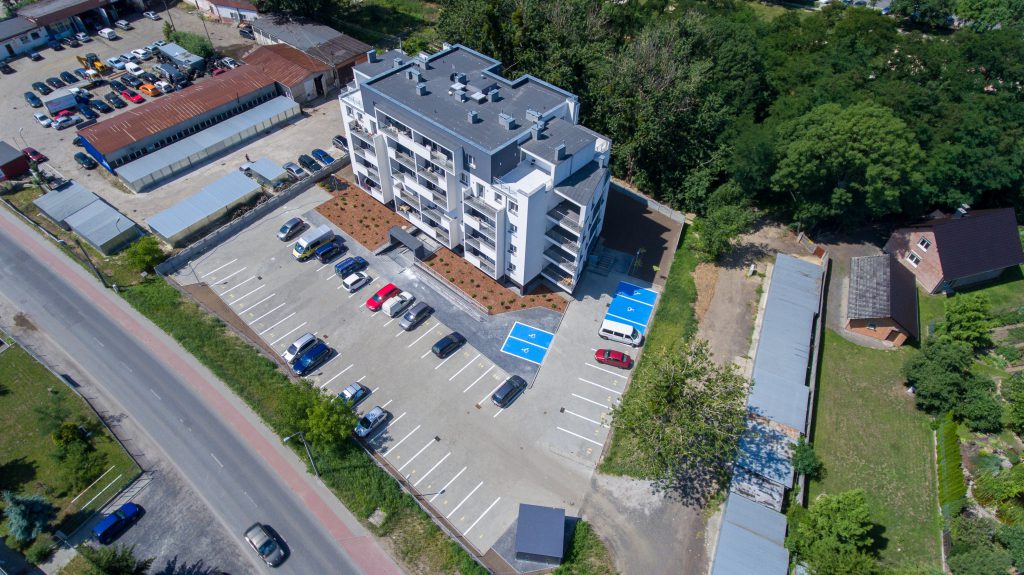

Maj 2018 – budowa zakończona, trwa zasiedlanie
Marzec 2018 (początek) – końcowe praca zewnętrze po ustaniu mrozów

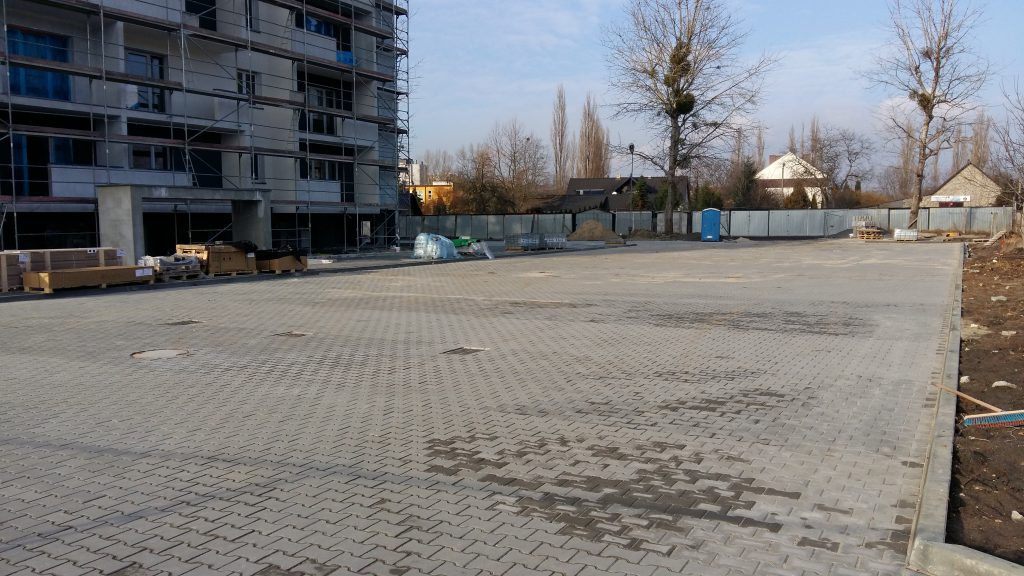

Styczeń 2018 – końcowe prace wykończeniowe wewnętrzne i zewnętrzne oraz zagospodarowanie terenu
Grudzień 2017 – końcowe prace wykończeniowe wewnętrzne i zewnętrzne

Listopad 2017 (połowa miesiąca) – końcowe prace wykończeniowe wewnętrzne i zewnętrzne oraz rozpoczęte prace zagospodarowania terenu
Październik 2017 (połowa miesiąca) – dalszy ciąg prac wykończeniowych wewnętrznych oraz kontynuacja ocieplania budynku i wykonywania elewacji

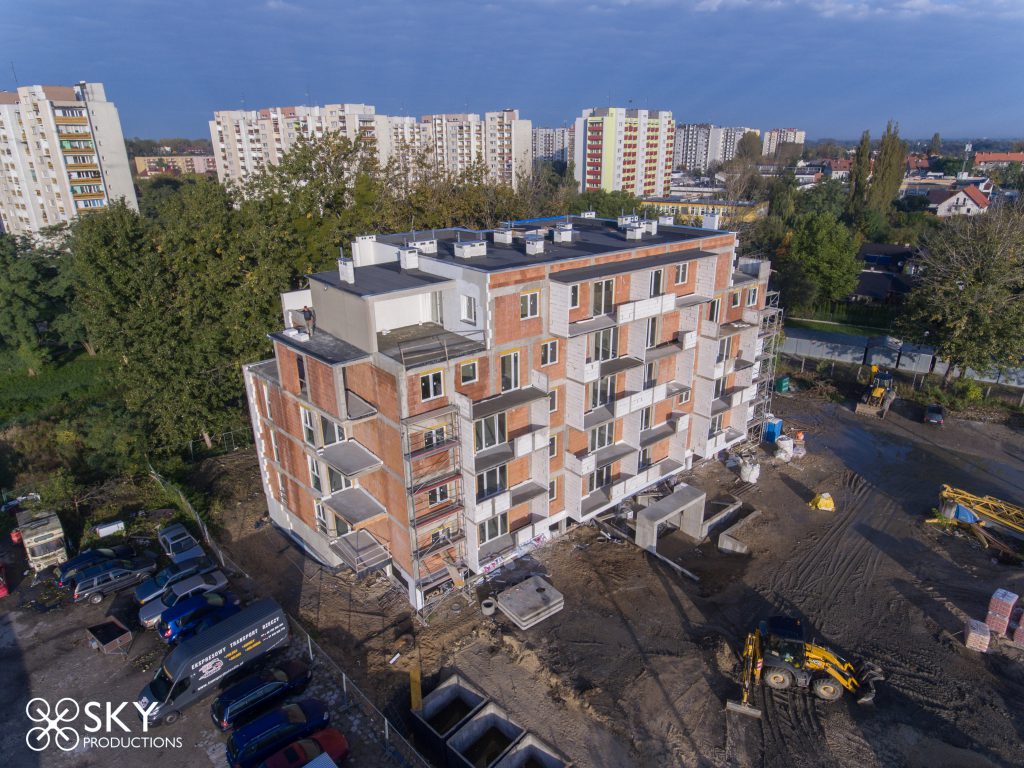

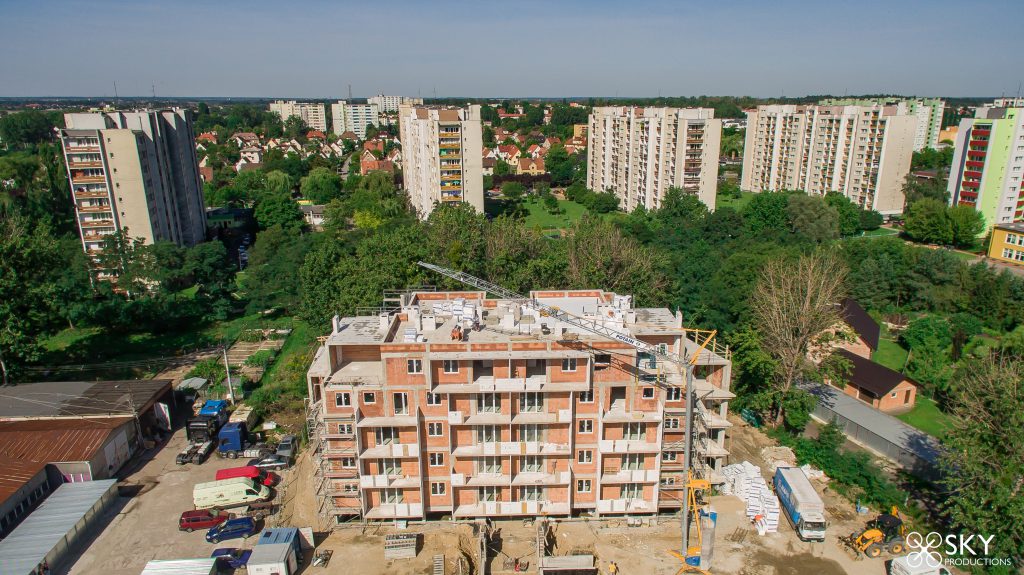

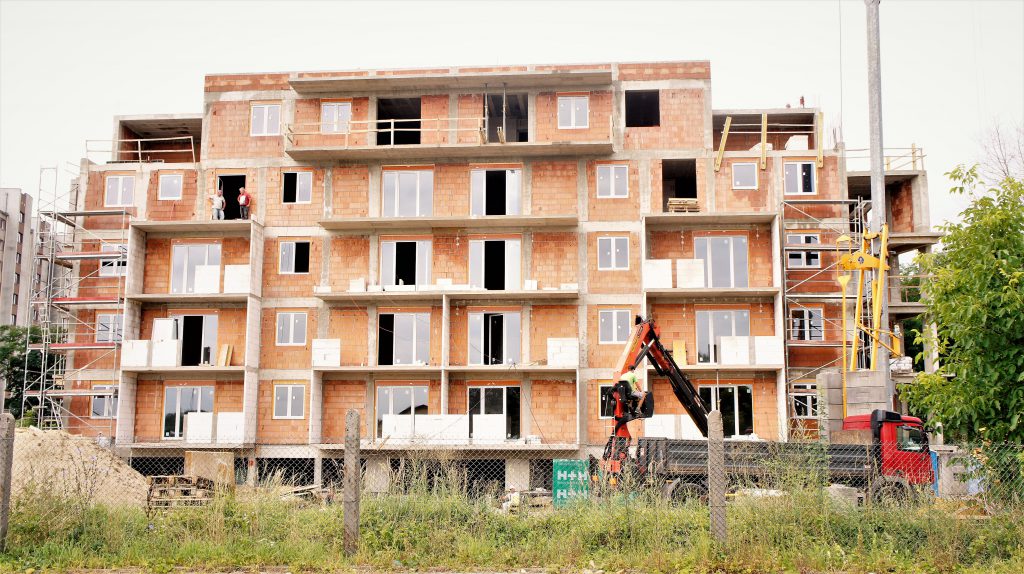

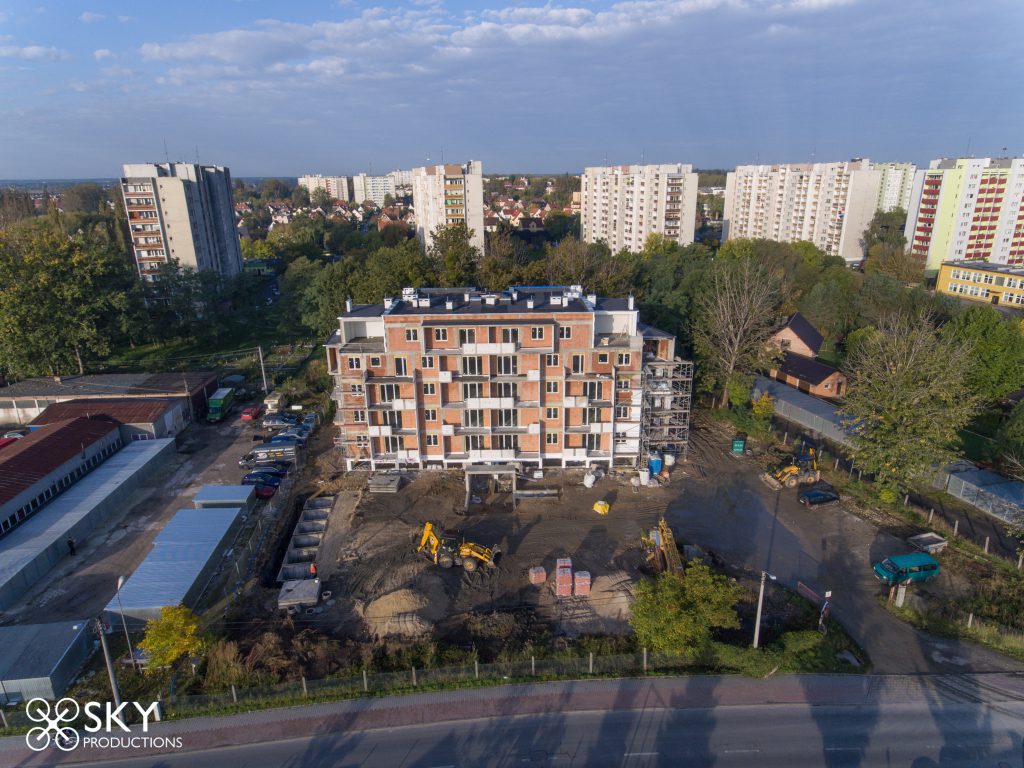

Wrzesień 2017 – wewnętrzne prace wykończeniowe,elewacja zachodnia, wykończenie dachu

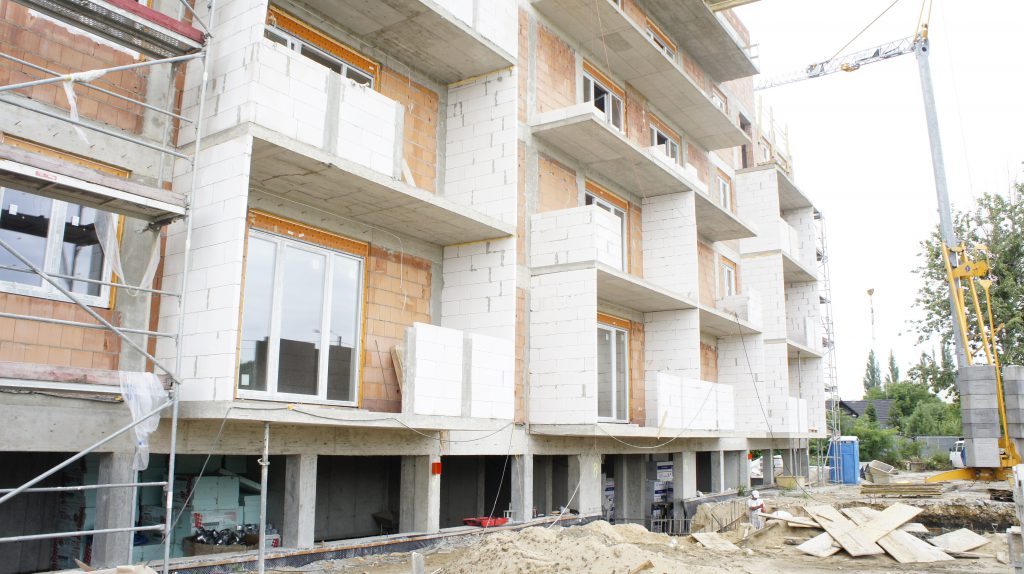

SIERPIEŃ 2017 (połowa miesiąca) – wewnętrzne prace wykończeniowe (instalacje wod-kan, elektryczne, tynki)

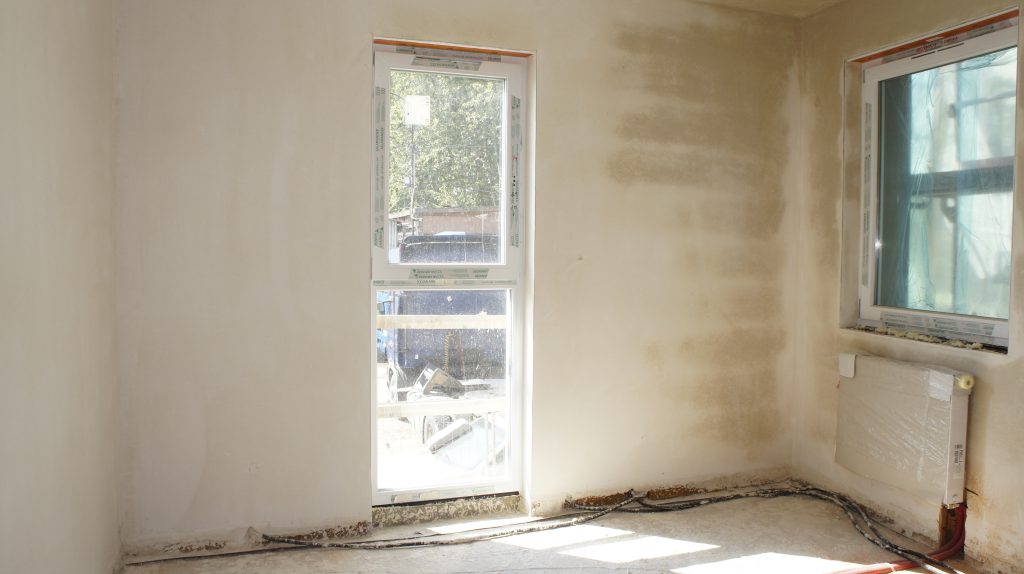

SIERPIEŃ 2017 (początek miesiąca) – prace wykończeniowe wewnętrzne i rozpoczęte ocieplanie budynku

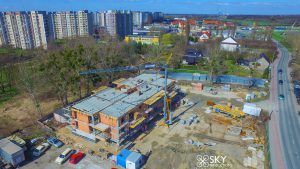

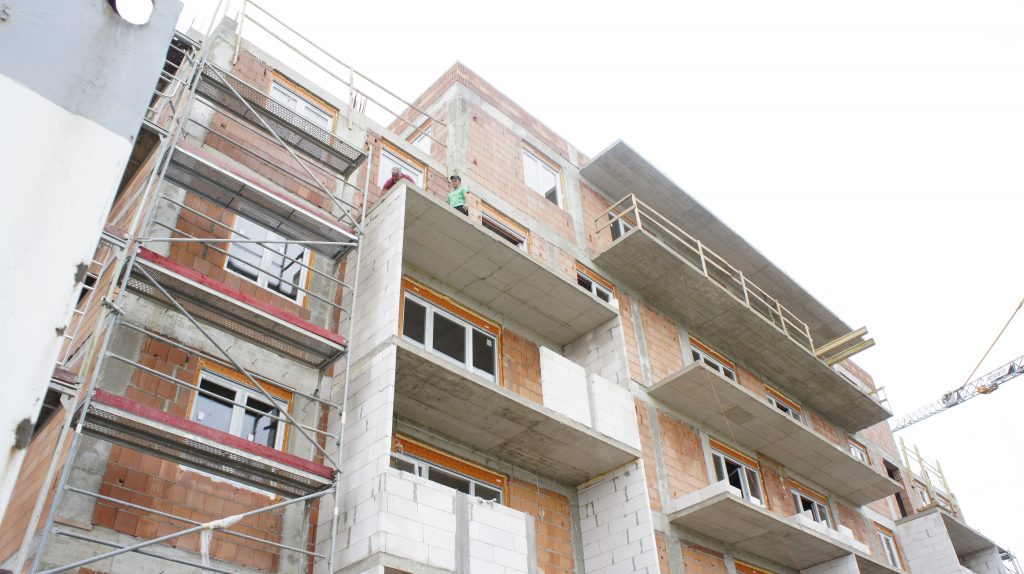

LIPIEC 2017 (połowa miesiąca) – stan surowy zamknięty, prace wykończeniowe instalacyjne i tynkarskie

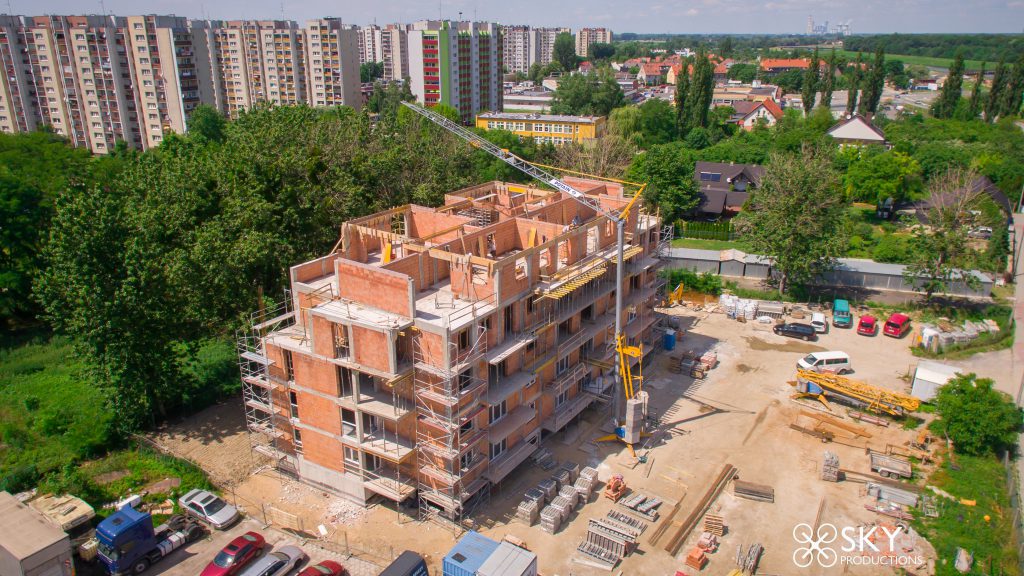

Czerwiec 2017 (połowa miesiąca) – ściany IV pietra

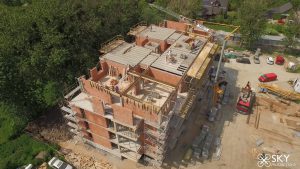

Maj 2017 (koniec miesiąca) – strop nad III pietrem

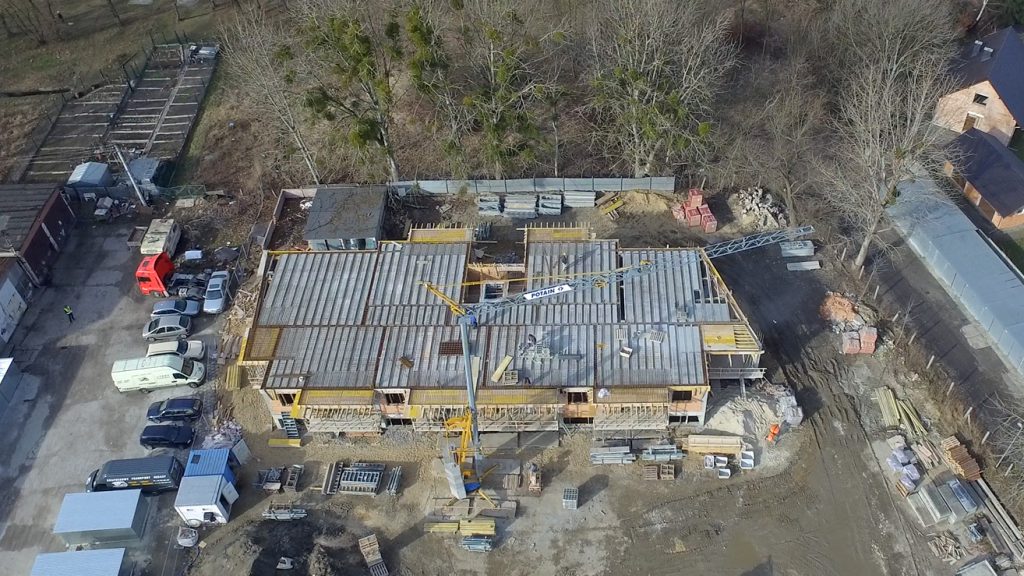

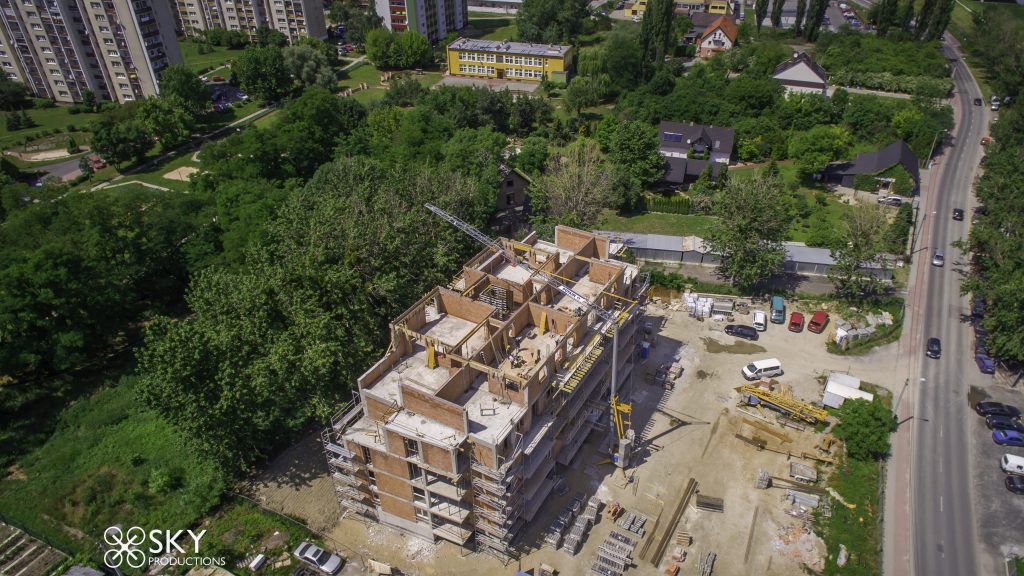

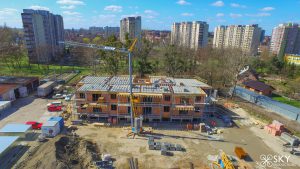

Kwiecień 2017 (połowa miesiąca) – przygotowywanie do wykonania stropu nad II piętrem
Marzec 2017 (koniec miesiąca) – przygotowanie stropu nad pierwszym pietrem do wylania

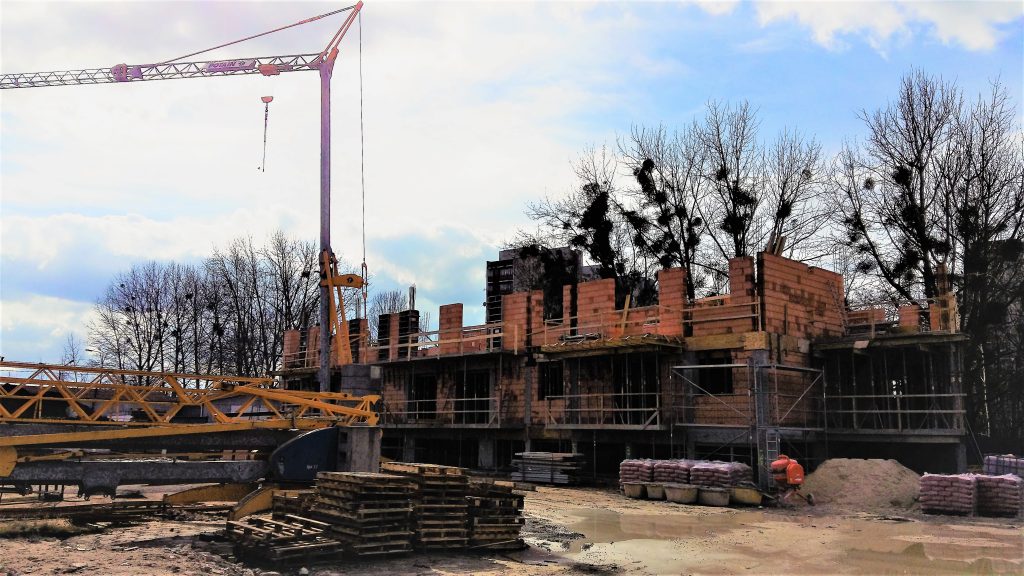

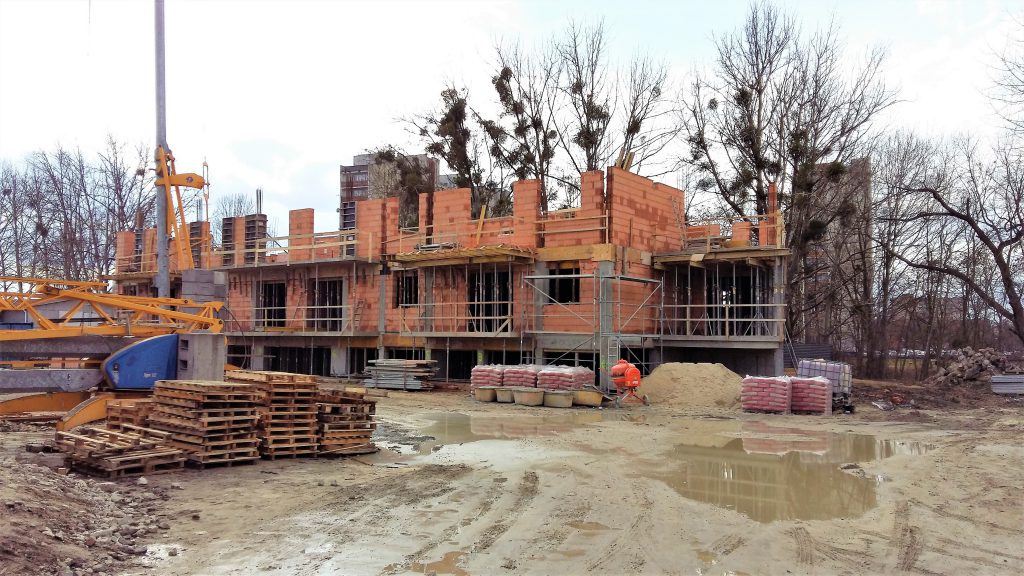

Marzec 2017 (początek miesiąca) – ściany pierwszego piętra

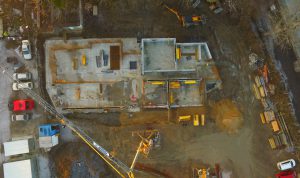

Luty 2017 (koniec miesiąca) – przygotowany strop nad parterem do zalania

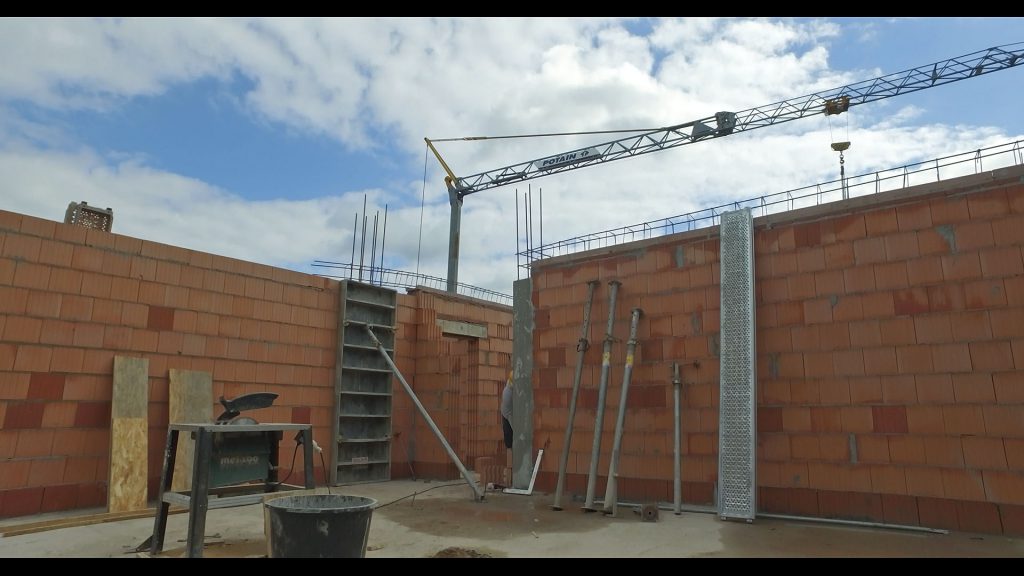

Luty 2017 – budowa ścian parteru z Porothermu 30

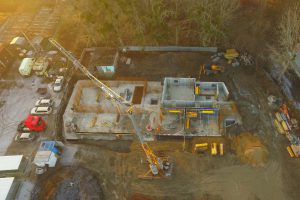

Luty 2017 (początek miesiąca) – po ustąpieniu fali mrozów możliwe było zalanie stropu nad piwnicami (ponad 100 m3 betonu)
Grudzień 2016 (koniec miesiąca) – budowa ścian piwnic

Grudzień 2016 (początek miesiąca) – zalewanie płyty fundamentowej – ponad 600 m3 betonu (blisko 1,4 mln kg)

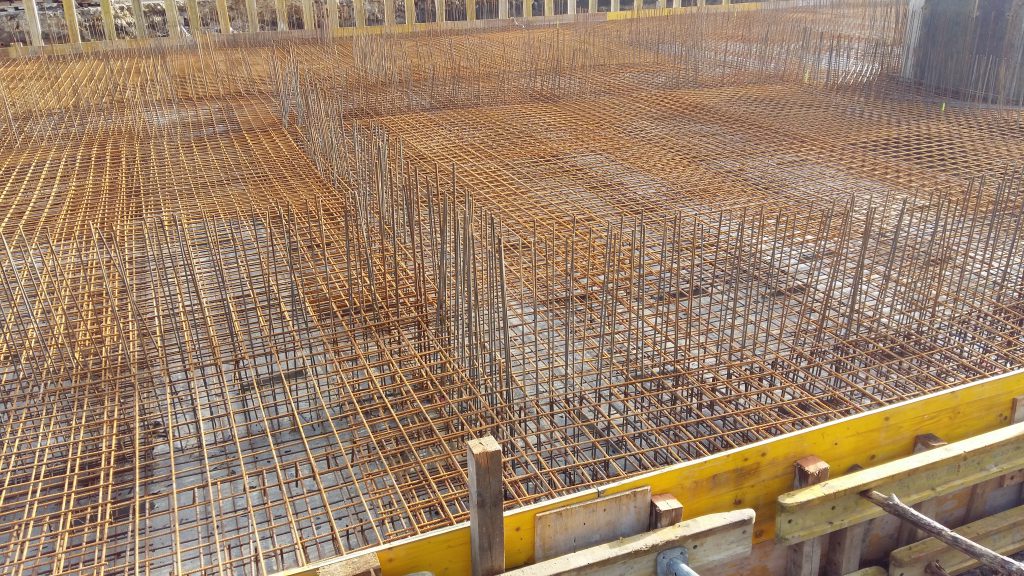

Listopad 2016 (koniec miesiąca) – zbrojenie płyty fundamentowej o grubości 80 cm

Listopad 2016 (połowa miesiąca) – korytowanie i przygotowanie podłoża pod budowę fundamentów
WIZUALIZACJE – „Białe Tarasy”
